Кратко
Стройка дома из алтайского кедра идёт по понятному маршруту: проект → заготовка и рубка сруба на производственной площадке → доставка с маркировкой → сборка коробки на фундаменте → усадка → инженерия и отделка → сдача под ключ. Ключевая развилка — технология: рубленый сруб и лафет дают усадку 9–12 месяцев и отделываются после неё, а Post&Beam и каркасно-брусовые дома усадки не дают и отделываются сразу. Ниже — каждый этап с практическими следствиями: где можно ускориться, а где спешка вредит.
Этап 1. Проект

Стройка начинается не с бревна, а с проекта. Готовый чертёж «из интернета» не учитывает ни ваш грунт, ни узлы конкретной рубки, ни поведение древесины при усушке — переделки на участке всегда дороже правок на бумаге.
Проект дома из кедра — это несколько согласованных между собой разделов:
- Архитектурный — облик дома: габариты, высота стен, размеры проёмов, форма кровли.

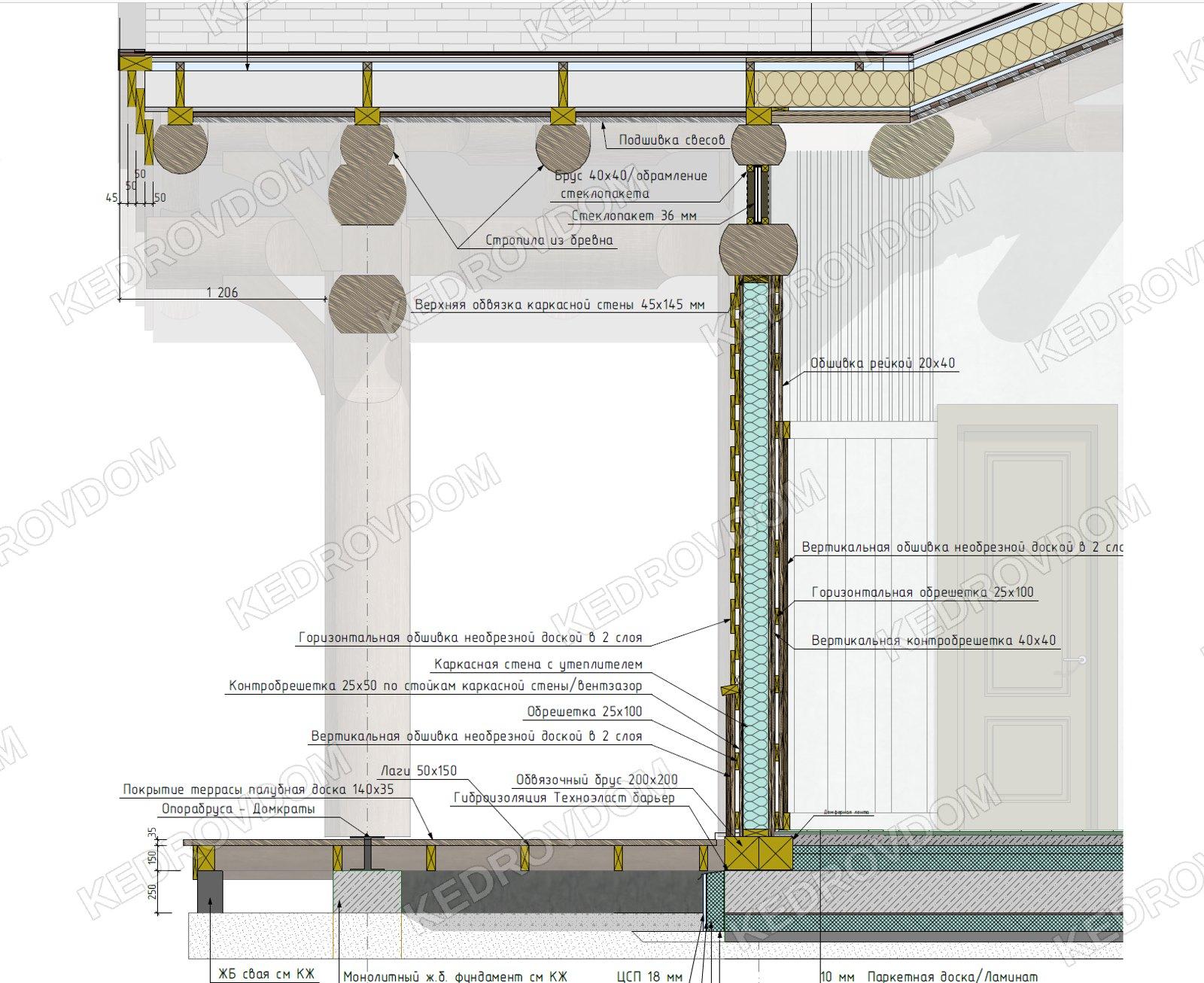

- Конструкторский — узлы сочленения брёвен, монтажные схемы, спецификация венцов. Здесь же закладываются компенсационные зазоры под усадку.
- Инженерный — трассы электрики, водоснабжения, отопления и вентиляции. В деревянном доме их продумывают заранее: скрытую проводку и стояки нельзя «прорубить потом».
- Ландшафтный — благоустройство участка, отмостка, отвод дождевой и талой воды.
Когда проектировщик и подрядчик — одна компания, узлы рубки, компенсационные зазоры и инженерия согласованы между собой. Раздельный заказ часто даёт стыки, которые «не сходятся» уже на площадке, и спорные ситуации о том, кто отвечает за просчёт.
На этом же этапе считают смету и составляют график работ. Чем детальнее проект, тем меньше «уточнений по ходу» — а именно они срывают сроки и раздувают бюджет.
Этап 2. Заготовка и обработка кедра

Кедр для срубов чаще рубят зимой: к делянкам проще подъехать по морозу, а у зимнего леса ниже влажность. Заготовку под крупный дом начинают заранее — качественный длинномерный кедр под перекрытия и длинные стены не лежит на складе про запас.
После доставки на площадку брёвна обрабатывают одним из двух способов:

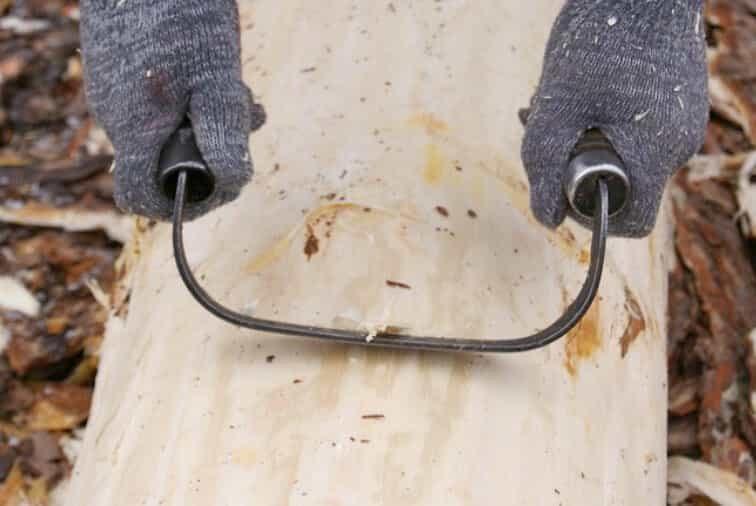

- Ручная окорка скобелем — кору снимают вручную, сохраняя природный рельеф и плотный наружный слой древесины. Это дольше, но бревно остаётся «живым» по фактуре.
- Механическое строгание — электрорубанком и насадкой-эдером. Брёвна выходят однороднее по виду, без природных неровностей.
Завершают подготовку антисептической обработкой. Дальше бревно идёт в рубку.
Кедр — мягкая, но плотная и тёплая порода с фитонцидами. Он легче поддаётся топору, чем сосна (сосна как раз твёрже и плотнее кедра), и держит чистый рез. Это удобно для ручной рубки и резных элементов.
Этап 3. Рубка сруба

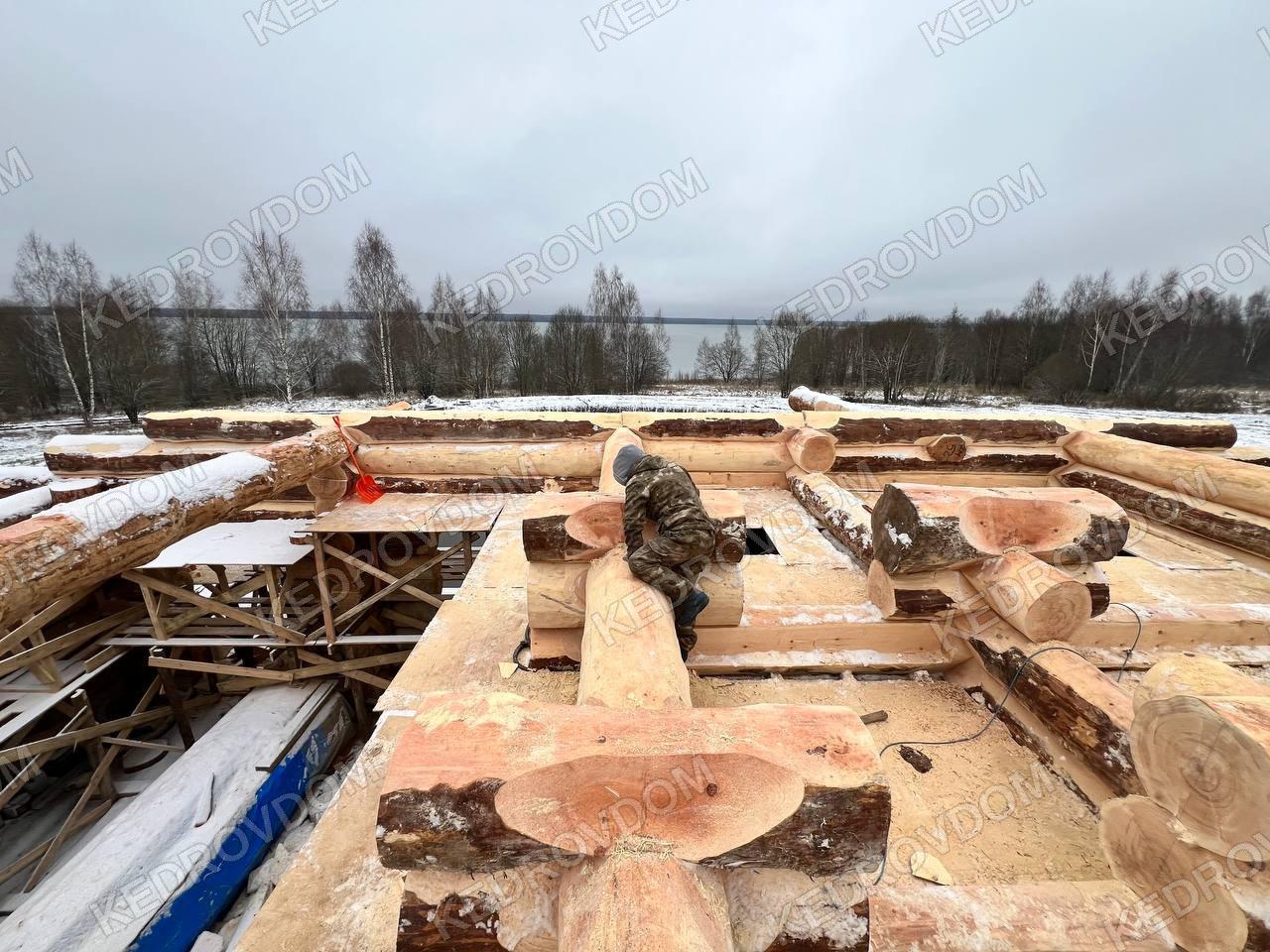

Сруб рубят на производственной площадке, а не сразу на участке заказчика. Так проще контролировать качество: есть подготовленные зоны под разгрузку, сортировку, рубку и сборку, техника (краны, погрузчики) и постоянная бригада под началом технолога.
Способ соединения брёвен задаёт и прочность, и облик дома. Чаще применяют:
- Русскую рубку — в чашу полукруглой формы, технологию наших предков. Проще в исполнении, узнаваемый «исконный» вид.
- Канадскую рубку — чаша трапециевидной формы с затёсом, которая самозаклинивается при усыхании и плотно стягивает венцы.
Отдельное внимание — поднутрению в пазах: оно обеспечивает плотное прилегание брёвен после того, как дом усохнет и сядет. Полный разбор узлов и видов — в гайде Виды ручной рубки; если выбираете между ручной рубкой и оцилиндровкой, смотрите Оцилиндровка или ручная рубка.
Этап 4. Доставка на участок

Готовый сруб разбирают по бревну, маркируя каждый элемент. Везут в строгой последовательности — сначала нижние венцы, затем верхние, — чтобы на участке собирать без перекладки.

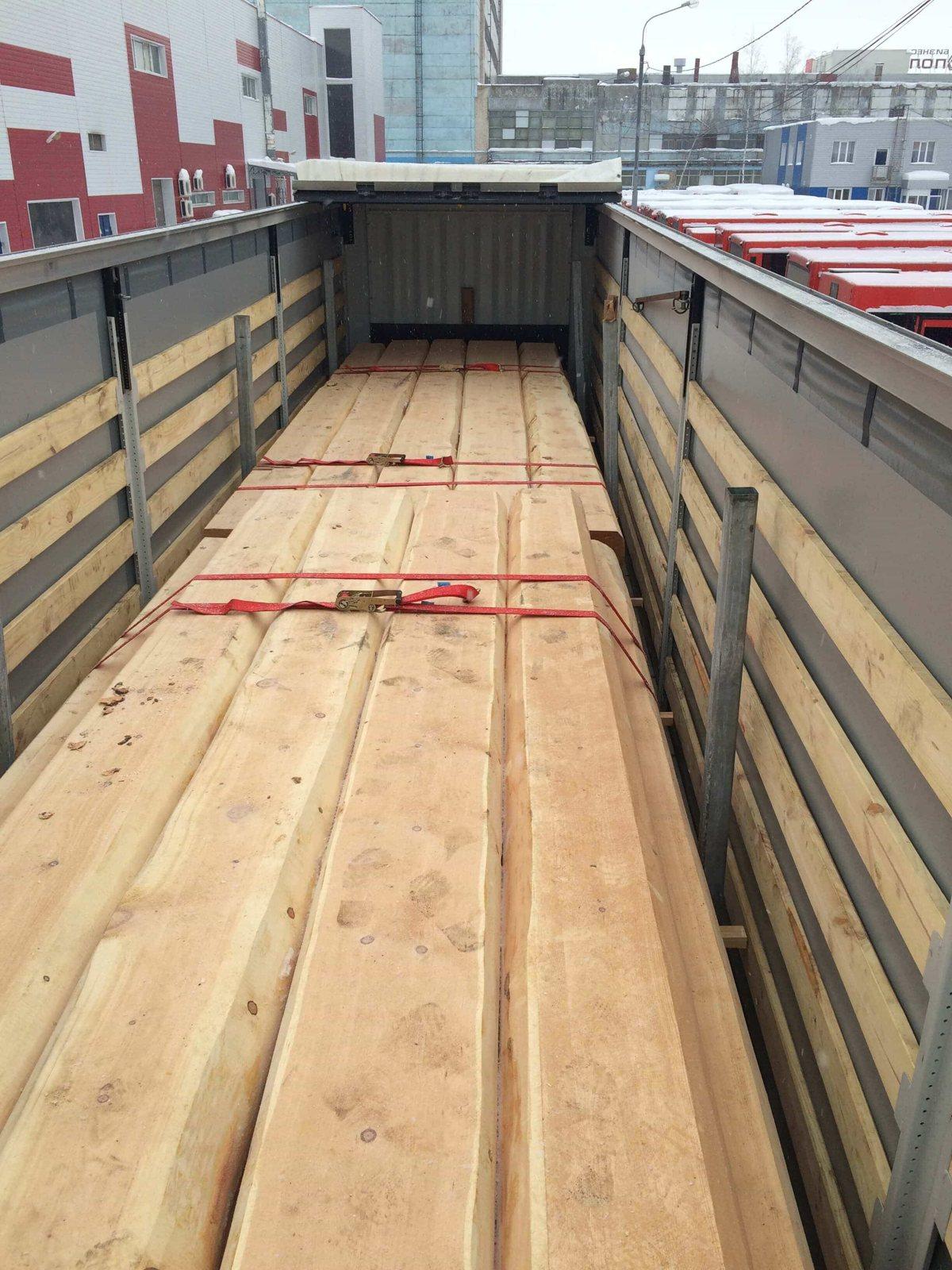

Перевозят длинномеры специальными фурами с кониками (приспособлениями для кругляка), ряды стягивают лентой. Принимает брёвна та же бригада, что разбирала дом, — она знает маркировку и порядок. Длинномерные элементы транспортировать дороже, и это закладывают в смету заранее.
Этап 5. Сборка коробки на фундаменте
Перед сборкой проверяют фундамент: диагонали, перепады высот, плоскость. Тип основания подбирают под грунт ещё на этапе проекта — от плиты на пучинистых почвах до свайно-ростверкового на слабых грунтах.
Гидроизоляция и подкладной венец
По фундаменту укладывают гидроизоляцию, на неё — нижний (окладной) венец. От его геометрии зависит весь дом, поэтому диагонали и горизонт выверяют особенно тщательно.
Монтаж венцов с утеплителем
Брёвна поднимают автокраном и укладывают по маркировке. В паз между венцами закладывают межвенцовый утеплитель — KedrovDom кладёт «Шелтер межвенцовый». Венцы фиксируют нагелями в заранее просверленных отверстиях.
Перерубы и перекрытия
В местах пересечения стен брёвна вяжут чашами, по длине соединяют шпильками — не перетягивая, чтобы не оставить щелей. Балки перекрытий врезают на проектной высоте.
Стропильная система и кровля
По коробке собирают стропила и кровельный пирог. Кровлю проектируют вместе с домом и поручают той же бригаде, что собирала стены, — ответственность за узлы остаётся в одних руках.
После монтажа кровли её вес дополнительно нагружает стены, и дом начинает садиться. Поэтому стропильную систему рубленого сруба ставят на скользящих узлах (компенсаторах), которые позволяют стенам осесть, не разрывая кровлю. Жёстко закреплённая на усаживающемся срубе крыша — частая причина трещин и перекосов.
Этап 6. Усадка
Это этап, который нельзя пропустить или ускорить деньгами. Рубленый сруб и лафет дают основную усадку за 9–12 месяцев — за это время древесина отдаёт влагу, венцы плотно садятся друг на друга, дом «находит» свою геометрию. Чистовую отделку ведут только после этого. Усушка с малой интенсивностью продолжается ещё несколько сезонов, но к отделке через год дом уже готов. Подробно механика и сроки разобраны в Усадка сруба.
Что происходит и что нужно делать в этот период:
- Плавный первый прогрев. Температуру поднимают на 1–2 градуса в сутки. Резкий нагрев пересушивает древесину и даёт усушечные трещины.
- Регулировка узлов. Стягивающие шпильки и компенсаторы в перерубах подтягивают не реже раза в полгода — это работа той бригады, что строила дом.
- Влажностный режим. Зимой важно не пересушивать дом отоплением и не допускать резких перепадов температуры — древесина не любит шоковых режимов.
Окна и двери в усаживающемся срубе ставят не напрямую в проём, а в окосячку (обсаду) — деревянную рамку, которая скользит в пазах бревна. Над коробкой оставляют компенсационный зазор, заложенный сразу под усадку: дом садится, а проём остаётся целым, окно не зажимается и не лопается. Это стандартный узел рубленого дома, который продумывают ещё в проекте.
Если ждать год не хочется, выбирают технологии без усадки: Post&Beam (несущий каркас из стоек и балок) и каркасно-брусовую. В них вертикальную нагрузку держат элементы, работающие вдоль волокон, поэтому отделку и проёмы ставят сразу после сборки коробки. Сравнение технологий — в гайде Дом из кедра под ключ.
Этап 7. Инженерия и отделка
Когда сруб сел, наступает черёд инженерных систем и чистовой отделки. Порядок важен: сначала разводят коммуникации, потом закрывают их отделкой.
- Инженерия. Электрика, водоснабжение, отопление, вентиляция, канализация. Трассы заложены проектом ещё на старте; теперь их монтируют по осевшему дому, чтобы крепления и проходы через стены встали в финальную геометрию.
- Шлифовка. Стены и пол шлифуют, снимая поднявшийся ворс и выравнивая поверхность под покрытие.
- Покрытие маслом. Сам сруб — стены и пол из кедра — покрывают натуральным маслом. Оно проникает в древесину, защищает её и подчёркивает текстуру, сохраняя дом «дышащим». Наружные стены дополнительно обрабатывают защитными пропитками.
- Интерьер. Дизайн-проект ведут от общего к частному: сначала стиль и планировочные решения, затем материалы, мебель, детали. Готовый дизайн на старте экономит время и деньги, а не добавляет расходов.
Отделку кедрового дома нельзя «догнать» спешкой. Масло ложится на шлифованную сухую древесину осевшего сруба — и тогда держится годами. На непросохшее, неосевшее бревно любое покрытие ляжет криво и потребует переделки.
Этап 8. Сдача под ключ
Финал — приёмка дома. Проверяют геометрию, работу инженерных систем, качество отделки, узлы кровли и окосячки. Подрядчик передаёт документацию и рекомендации по эксплуатации: режим первого отопительного сезона, график регулировки узлов, уход за древесиной.
«Под ключ» — это готовый к заселению дом с инженерией, чистовой отделкой и, в премиум-формате, мебелью из кедра. Из чего складывается этот объём работ, удобно сверить с гайдом Дом из кедра под ключ.
Сколько стоит и сколько занимает
Цена зависит от технологии. Ориентир за квадратный метр (сруб с доставкой и сборкой, без отделки):
Полный формат «под ключ» с инженерией, отделкой и мебелью из кедра — премиум-сегмент 500 000–600 000 ₽/м². Что входит в каждую цифру и как не переплатить, разбираем в гайде Сколько стоит дом из кедра.
По срокам: проект и рубка занимают несколько недель, сборка коробки — 10–15 дней, усадка рубленого сруба — 9–12 месяцев, инженерия и отделка — ещё несколько месяцев. У технологий без усадки этап ожидания выпадает, и въехать можно заметно раньше.
